钢板桩围堰施工工艺及钢板桩围堰施工流程图(惠州钢板桩支护施工公司)

来源:大发3d桩基础工程有限公司作者:大发3d桩基础工程有限公司网址:http://eligotech.com/

钢板桩围堰施工工艺及钢板桩围堰施工流程图(惠州钢板桩支护施工公司)

大发3d桩基础工程有限公司|广东|福建钢板桩工程整体解决方案服务商  http://eligotech.com/

一  施工准备

1

平整场地、填筑施工平台

  用挖掘机、装载机平整场地,填筑50cm砖碴后施工平台,并碾压密实。在平台四周挖设排水沟,防止施工平台浸水。为防止震动打桩锤倾覆,在打桩锤履带下方铺设2cm后钢板。

2

检查振动锤

      振动锤是打拔钢板桩的关键设备,在打拔前一定要进行专门检查,确保线路畅通,功能正常。油箱是否装满,振动锤的油管是否完好,夹板牙齿不能有太多磨损。

3

钢板桩的处理

同一围堰的钢板桩只能用同样的锁口,见附图1按设计尺寸计算出使用钢板桩的数量,以确保够用;

剔除锁口破裂、扭曲、变形的钢板桩;

剔除钢板桩表面因焊接钢板、钢筋留下 的残渣瘤;

  ④在钢板桩锁口内涂抹黄油以减少插打时锁口间的摩擦和减少钢板桩围堰的渗漏。

附图1:钢板桩围堰锁口角桩示意图

4

钢板桩导向装置的设置

承台的形状为矩形。钢板桩围堰尺寸在承台的周边放大50 cm导向同为矩形,在围堰的内侧打8根定位桩,焊接牛腿,再安装导向框;见图2

附图2:钢板桩围堰内支撑结构图

二  插打钢板桩

1

插打第一片钢板桩

      为了确保插打位置准确,第一片钢板桩是插打的关键。在导向架上设置一个限位框架,大小比钢板桩每边放大1cm,插打时钢板桩背紧靠导向架,边插打边将浮吊钩缓慢下放。这时应在互相垂直的两个方向用经纬仪观测,以确保钢板桩插正、插直,然后以第一根钢板桩为基准,再向两边对称插打钢板桩。

2

插打过程的控制

      在插打过程中,钢板桩下端有土挤压,钢板桩锁口和锁口之间缝隙较大,上端总会产生向远离第一根钢板桩的方向倾斜。因此,每打四五根钢板桩就要用垂球吊线,将钢板桩的倾斜度控制在1%以内,超过限定的倾斜度应予纠偏(一次性纠偏不能太多,以免锁口卡住,影响下一片钢板桩的插打)。当钢板桩偏移太多时,只能采用多次纠偏的方法逐步减少偏移量,若因土质太硬纠编困难时,可采用走四滑轮组纠偏。

3

插打注意事项

  ①插打次序自一侧向另一侧插打,在边缘合拢

  ②插打时要严格控制垂直度,特别是第一根桩;

  ③在硬塑性粘土上插打钢板桩时,采用插打一拔起一再插打的方法,让水渗人到钢板极与粘土之间,减小摩擦,加快插打速度;

  ④当钢板桩难以下插时,应停下来分析原因,检查锁口是否变形,桩身是否变形,钢板桩有无障碍物等,不能一味蛮干,磨损钢板桩;

  ⑤定期检查打桩锤上的螺栓,以防松动掉落;

  ⑥振动锤的夹板由液压控制,必须经常检查液压设备,防止因液压泵失灵而引起钢板桩掉落;

  ⑦振动锤的电动机长期超负荷运转,容易发热烧毁,尤其在硬塑性粘土上打拔钢板桩时更应注意。

三 合拢

1

合拢前的准备

      在即将合拢时,开始测量并计算出钢板桩底部的直线距离,再根据钢板桩的宽度,计算出所需钢板桩的片数,按此确定下一步钢板材如何插打(是增加钢板桩,还是钢板桩插打时向外绕圆弧)。

2

合拢时桩的调整处理

为了便于合拢,合拢处的两片桩应一高一低,对于圆形桩,合拢时往往出现上小下大(下端有土挤压,上端是自由的)的情况,此时可用两个走四滑车组向两边拉开,直到合拢桩两边桩顶的距离等于钢板桩宽度为止,在接近平行时,再将合拢桩插人,打到设计标高。

矩形围堰有4个面,每一片钢板桩都应沿导向架的法线和切线方向垂直,合拢应选择在角桩附近(一般离角桩45片),如果有误差,可调整合拢边相邻一边离导向架的距离。为了防止合拢处两片桩不在一个平面内,一定要调整好角极方向,让其一面锁口与对面的钢板桩锁口尽量保持平行。

四 内支撑

内支撑的设置,除了考虑受力外,还应考虑不妨碍安装墩身模板。内支撑自上而下设置,一边抽水,一边安装,通过计算决定支撑数量。围堰内排水用抽水机,抽水机排水量应大于围堰内渗水量的1.52.0倍(抽完后留12台备用)。在抽水时,如发现有明显的渗漏,可在渗漏的围堰外侧放锯末,随着水流由外向内流人,锯末流人钢板桩缝隙内,起到堵漏作用,也可在围堰的内侧用刮刀将干海带或棉纱插进钢板桩的缝隙内止水。

五 拔桩

      拔桩前向围堰内灌水,自下而上拆除内支撑,拆除一层支撑,将水灌进一层,拔桩时应开启振动锤,将桩侧土振松后浮吊以最慢的速度起钩,观察浮吊吃水情况,逐渐加快起拔速度。若浮吊吃水过深,停止起拔,设法将桩侧上振松后再拔除。

六 钢板桩施工工艺流程

      钢板桩施工工艺流程见附图3

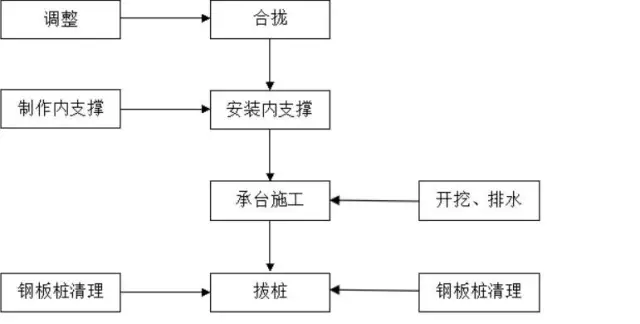

附图3 钢板桩施工工艺流程

广东钢板桩|广州钢板桩|深圳钢板桩|珠海钢板桩|东莞钢板桩|韶关钢板桩|梅州钢板桩|汕头钢板桩|惠州钢板桩|河源钢板桩|潮州钢板桩|湛江钢板桩|茂名钢板桩|肇庆钢板桩|佛山钢板桩|江门钢板桩|汕尾钢板桩|中山钢板桩|阳江钢板桩|清远钢板桩|揭阳钢板桩|云浮钢板桩|广西钢板桩|南宁钢板桩|崇左钢板桩|凭祥钢板桩|来宾钢板桩|贺州钢板桩|百色钢板桩|钦州钢板桩|北海钢板桩|玉林钢板桩|防城港钢板桩|桂林钢板桩|梧州钢板桩|柳州钢板桩|河池钢板桩|贵港钢板桩|海南钢板桩|海口钢板桩|三亚钢板桩|五指山钢板桩|琼海钢板桩|儋州钢板桩|琼山钢板桩|文昌钢板桩|万宁钢板桩|东方钢板桩|澄迈钢板桩|定安钢板桩|屯昌钢板桩|临高钢板桩|白沙钢板桩|昌江钢板桩|乐东钢板桩|陵水钢板桩|保亭钢板桩|琼中钢板桩|湖南钢板桩|长沙钢板桩|益阳钢板桩|邵阳钢板桩|湘西钢板桩|娄底钢板桩|怀化钢板桩|郴州钢板桩|永州钢板桩|株洲钢板桩|湘潭钢板桩|衡阳钢板桩|岳阳钢板桩|常德钢板桩|张家界钢板桩|吉首钢板桩|南昌钢板桩|九江钢板桩|上饶钢板桩|鹰潭钢板桩|景德镇钢板桩|萍乡钢板桩|新余钢板桩|宜春钢板桩|抚州钢板桩|吉安钢板桩|赣州钢板桩|广东钢便桥|广州钢便桥|深圳钢便桥|珠海钢便桥|东莞钢便桥|韶关钢便桥|梅州钢便桥|汕头钢便桥|惠州钢便桥|河源钢便桥|潮州钢便桥|湛江钢便桥|茂名钢便桥|肇庆钢便桥|佛山钢便桥|江门钢便桥|汕尾钢便桥|中山钢便桥|阳江钢便桥|清远钢便桥|揭阳钢便桥|云浮钢便桥|广西钢便桥|南宁钢便桥|崇左钢便桥|凭祥钢便桥|来宾钢便桥|贺州钢便桥|百色钢便桥|钦州钢便桥|北海钢便桥|玉林钢便桥|防城港钢便桥|桂林钢便桥|梧州钢便桥|柳州钢便桥|河池钢便桥|贵港钢便桥|海南钢便桥|海口钢便桥|三亚钢便桥|五指山钢便桥|琼海钢便桥|儋州钢便桥|琼山钢便桥|文昌钢便桥|万宁钢便桥|东方钢便桥|澄迈钢便桥|定安钢便桥|屯昌钢便桥|临高钢便桥|白沙钢便桥|昌江钢便桥|乐东钢便桥|陵水钢便桥|保亭钢便桥|琼中钢便桥|湖南钢便桥|长沙钢便桥|益阳钢便桥|邵阳钢便桥|湘西钢便桥|娄底钢便桥|怀化钢便桥|郴州钢便桥|永州钢便桥|株洲钢便桥|湘潭钢便桥|衡阳钢便桥|岳阳钢便桥|常德钢便桥|张家界钢便桥|吉首钢便桥|南昌钢便桥|九江钢便桥|上饶钢便桥|鹰潭钢便桥|景德镇钢便桥|萍乡钢便桥|新余钢便桥|宜春钢便桥|抚州钢便桥|吉安钢便桥|赣州钢便桥|广东钢板桩支护|广州钢板桩支护|深圳钢板桩支护|珠海钢板桩支护|东莞钢板桩支护|韶关钢板桩支护|梅州钢板桩支护|汕头钢板桩支护|惠州钢板桩支护|河源钢板桩支护|潮州钢板桩支护|湛江钢板桩支护|茂名钢板桩支护|肇庆钢板桩支护|佛山钢板桩支护|江门钢板桩支护|汕尾钢板桩支护|中山钢板桩支护|阳江钢板桩支护|清远钢板桩支护|揭阳钢板桩支护|云浮钢板桩支护|广西钢板桩支护|南宁钢板桩支护|崇左钢板桩支护|凭祥钢板桩支护|来宾钢板桩支护|贺州钢板桩支护|百色钢板桩支护|钦州钢板桩支护|北海钢板桩支护|玉林钢板桩支护|防城港钢板桩支护|桂林钢板桩支护|梧州钢板桩支护|柳州钢板桩支护|河池钢板桩支护|贵港钢板桩支护|海南钢板桩支护|海口钢板桩支护|三亚钢板桩支护|五指山钢板桩支护|琼海钢板桩支护|儋州钢板桩支护|琼山钢板桩支护|文昌钢板桩支护|万宁钢板桩支护|东方钢板桩支护|澄迈钢板桩支护|定安钢板桩支护|屯昌钢板桩支护|临高钢板桩支护|白沙钢板桩支护|昌江钢板桩支护|乐东钢板桩支护|陵水钢板桩支护|保亭钢板桩支护|琼中钢板桩支护|湖南钢板桩支护|长沙钢板桩支护|益阳钢板桩支护|邵阳钢板桩支护|湘西钢板桩支护|娄底钢板桩支护|怀化钢板桩支护|郴州钢板桩支护|永州钢板桩支护|株洲钢板桩支护|湘潭钢板桩支护|衡阳钢板桩支护|岳阳钢板桩支护|常德钢板桩支护|张家界钢板桩支护|吉首钢板桩支护|南昌钢板桩支护|九江钢板桩支护|上饶钢板桩支护|鹰潭钢板桩支护|景德镇钢板桩支护|萍乡钢板桩支护|新余钢板桩支护|宜春钢板桩支护|抚州钢板桩支护|吉安钢板桩支护|赣州钢板桩支护|
